EKO-ENERGIA
Fotowoltaika
Więcej o naszych inwestycjach można znaleźć w zakładce „Nasze Projekty”

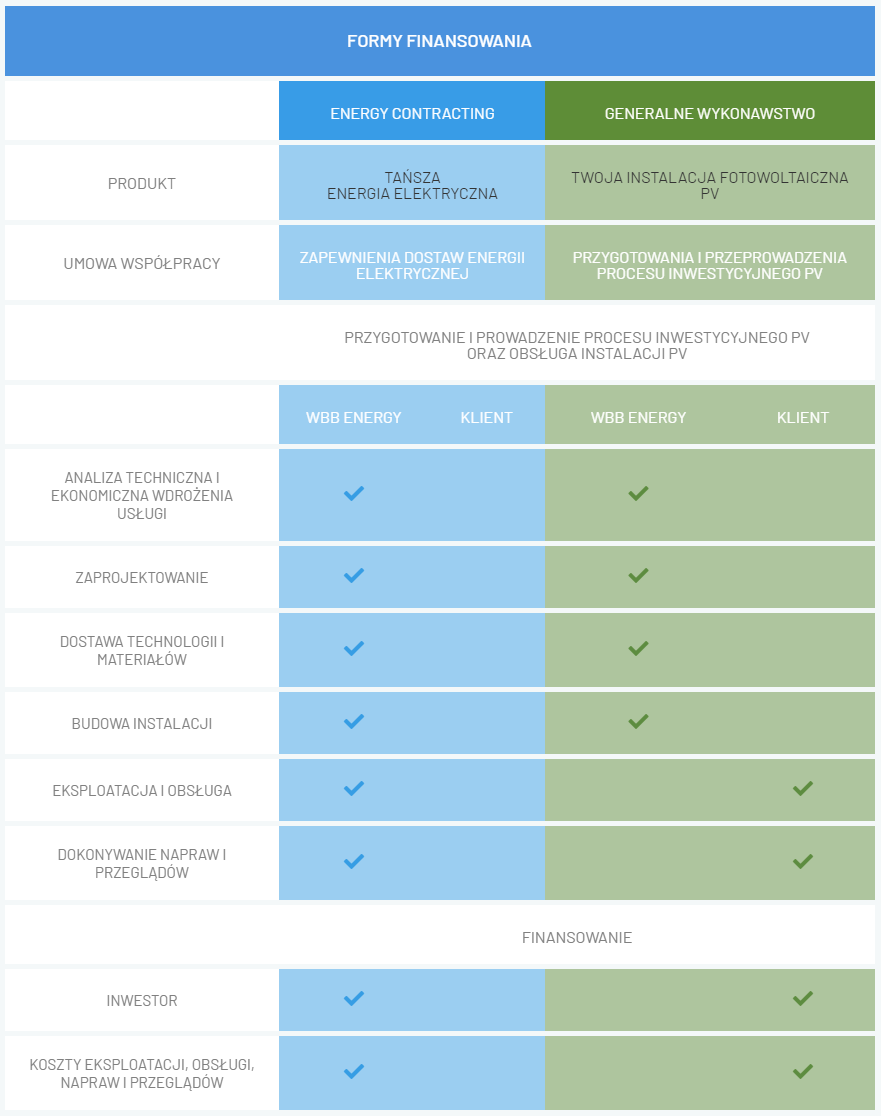

FORMY FINANSOWANIA | ||||
---|---|---|---|---|
ENERGY CONTRACTING | GENERALNE WYKONAWSTWO | |||
PRODUKT | TAŃSZA | TWOJA INSTALACJA FOTOWOLTAICZNA PV | ||
UMOWA WSPÓŁPRACY | ZAPEWNIENIA DOSTAW ENERGII ELEKTRYCZNEJ | PRZYGOTOWANIA I PRZEPROWADZENIA PROCESU INWESTYCYJNEGO PV | ||
PRZYGOTOWANIE I PROWADZENIE PROCESU INWESTYCYJNEGO PV | ||||
WBB ENERGY | KLIENT | WBB ENERGY | KLIENT | |
ANALIZA TECHNICZNA I EKONOMICZNA WDROŻENIA USŁUGI | ||||
ZAPROJEKTOWANIE | ||||
DOSTAWA TECHNOLOGII I MATERIAŁÓW | ||||
BUDOWA INSTALACJI | ||||
EKSPLOATACJA I OBSŁUGA | ||||
DOKONYWANIE NAPRAW I PRZEGLĄDÓW | ||||
FINANSOWANIE | ||||
INWESTOR | ||||
KOSZTY EKSPLOATACJI, OBSŁUGI, NAPRAW I PRZEGLĄDÓW |

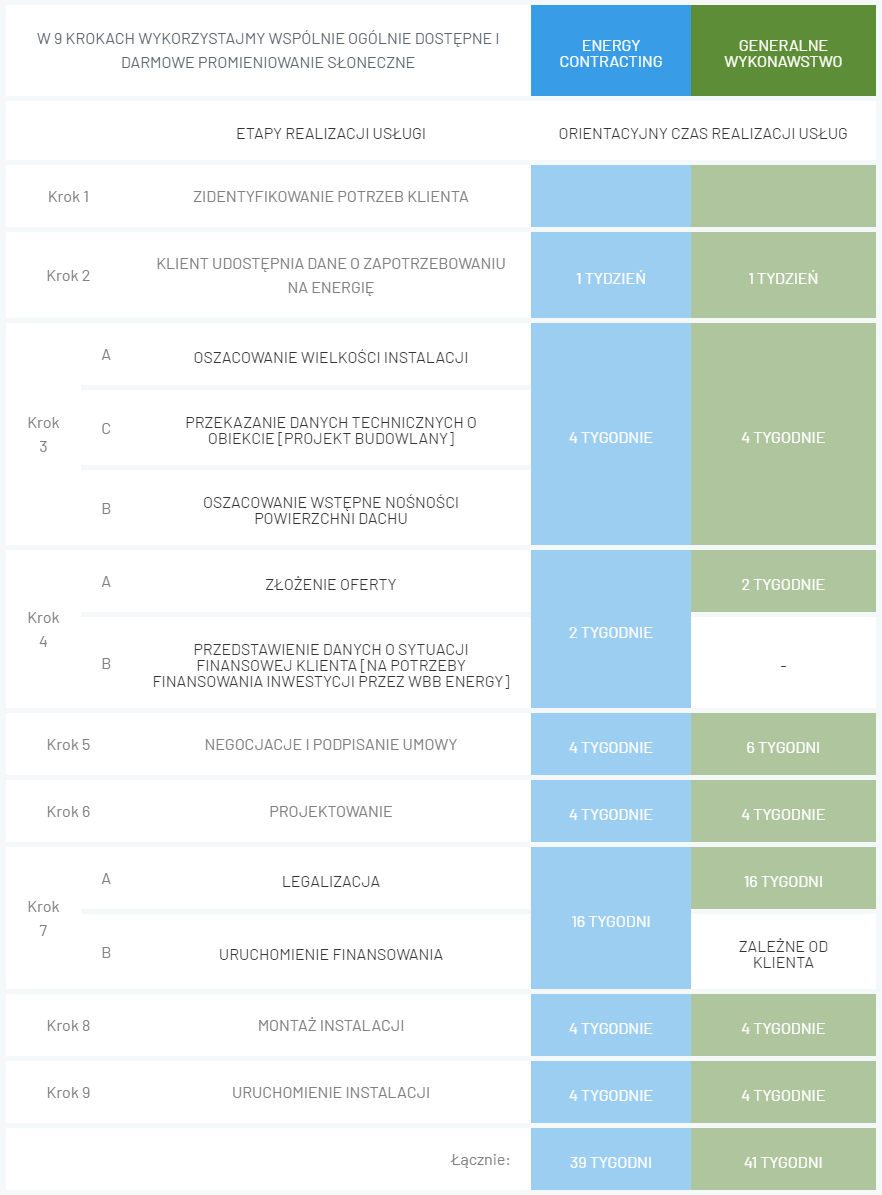

W 9 KROKACH WYKORZYSTAJMY WSPÓLNIE OGÓLNIE DOSTĘPNE I DARMOWE PROMIENIOWANIE SŁONECZNE | ENERGY CONTRACTING | GENERALNE WYKONAWSTWO | ||
ETAPY REALIZACJI USŁUGI | ORIENTACYJNY CZAS REALIZACJI USŁUG | |||
Krok 1 | ZIDENTYFIKOWANIE POTRZEB KLIENTA | |||
Krok 2 | KLIENT UDOSTĘPNIA DANE O ZAPOTRZEBOWANIU NA ENERGIĘ | 1 TYDZIEŃ | 1 TYDZIEŃ | |
Krok 3 | A | OSZACOWANIE WIELKOŚCI INSTALACJI | 4 TYGODNIE | 4 TYGODNIE |
C | PRZEKAZANIE DANYCH TECHNICZNYCH O OBIEKCIE [PROJEKT BUDOWLANY] | |||
B | OSZACOWANIE WSTĘPNE NOŚNOŚCI POWIERZCHNI DACHU | |||
Krok 4 | A | ZŁOŻENIE OFERTY | 2 TYGODNIE | 2 TYGODNIE |
B | PRZEDSTAWIENIE DANYCH O SYTUACJI FINANSOWEJ KLIENTA [NA POTRZEBY FINANSOWANIA INWESTYCJI PRZEZ WBB ENERGY] | - | ||
Krok 5 | NEGOCJACJE I PODPISANIE UMOWY | 4 TYGODNIE | 6 TYGODNI | |
Krok 6 | PROJEKTOWANIE | 4 TYGODNIE | 4 TYGODNIE | |
Krok 7 | A | LEGALIZACJA | 16 TYGODNI | 16 TYGODNI |
B | URUCHOMIENIE FINANSOWANIA | ZALEŻNE OD KLIENTA | ||
Krok 8 | MONTAŻ INSTALACJI | 4 TYGODNIE | 4 TYGODNIE | |
Krok 9 | URUCHOMIENIE INSTALACJI | 4 TYGODNIE | 4 TYGODNIE | |
Łącznie: | 39 TYGODNI | 41 TYGODNI |
